Ремонт з нуля для молодої пари: 2-кімнатна квартира у ЖК Respublika

Стаття про весь ремонт від першого контакту до фінального клінінгу

Місце

м. Київ, ЖК Rspublika

Площа

59 м2

Кількість кімнат

2 кімнати

Стиль

Сучасний

Тип будинку

Новобудова

Термін реалізації

5 місяців

У статті розповідаємо як пройшли перемовини із клієнтами, про розробку проєкту, ремонт, терміни та вартість. Тобто про все, що буде цікаво, якщо ви плануєте ремонт. Ремонт ми тут закінчили у листопаді 2023 року, тобто квартира вже деякий час в експлуатації.

Задача замовників та етап перемовин

Замовники Влад та Олександра - молоді айтішники. Отримали квартиру від забудовника та прийшли до нас із задачею зробити все з 0. Потрібен був дизайн-проєкт та ремонт під ключ.

Замовники Влад та Олександра

Як зазвичай, ми пройшли етап перемовин: зробили попередню оцінку вартості, провели презентацію того як влаштований весь процес в офісі та відповіли на запитання. Тобто дали замовникам всю інформацію для прийняття рішення. І прям на цій зустрічі замовники дали добро працювати. Підписали договір і погнали.

Розробка проєкту

Проєкт з візуалізаціями розробили наші партнери і врахували всі побажання замовників. Одним з головних побажань було передбачити 2 робочих місця, тому що замовники працюють із дому.

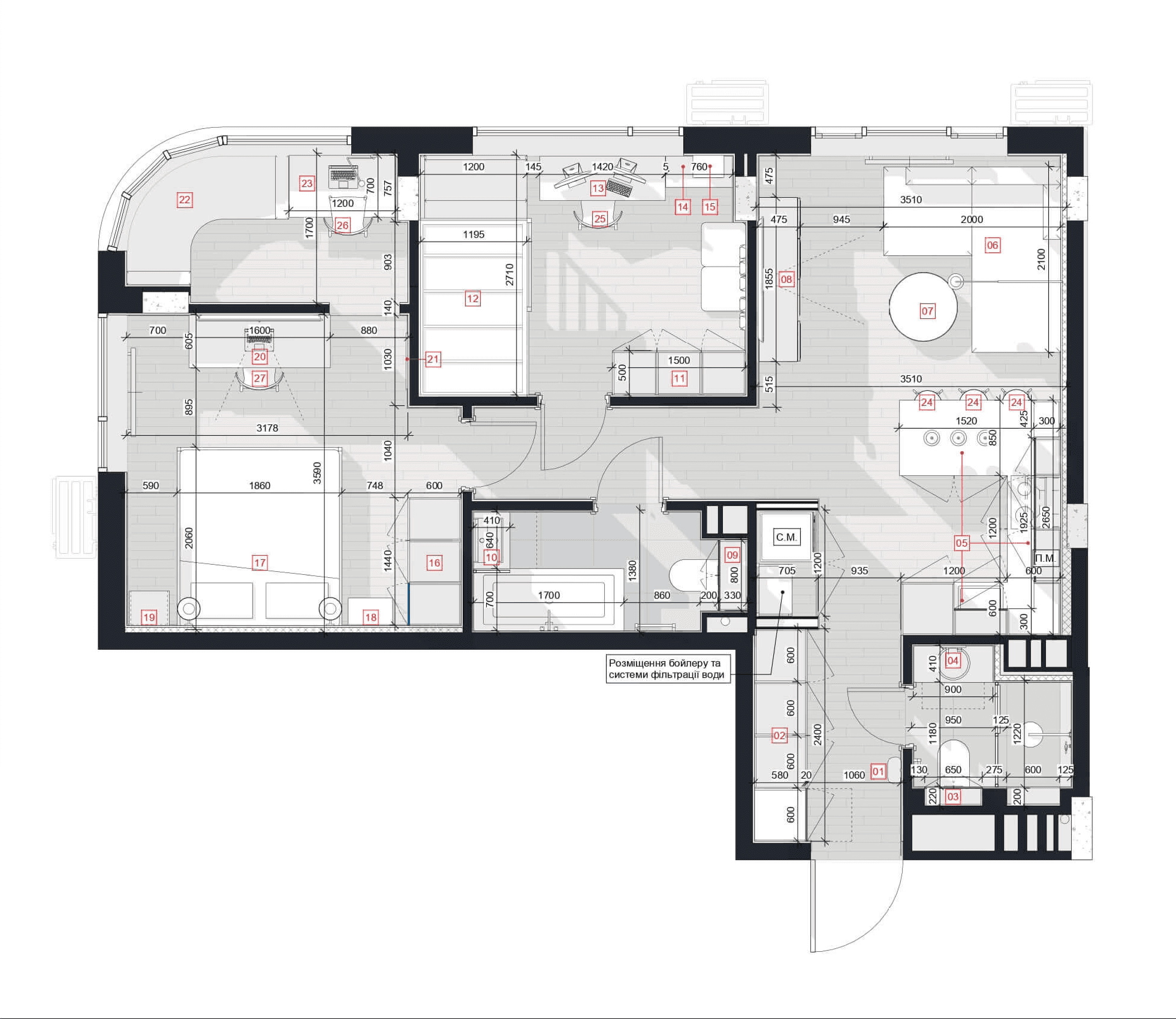

Планування квартири із дизайн-проєкту

У замовників був дуже детальний бріф, що сильно зберігло час на комунікацію з дизайнером стосовно спільного бачення результату.

В процесі розробки проєкту дизайнери задавали питання по технічним моментам, і враховували наші коментарі. Це усуважє можливість прийняття "нереалізуємих" рішень у проєкті. Одразу все технічно грамотно.

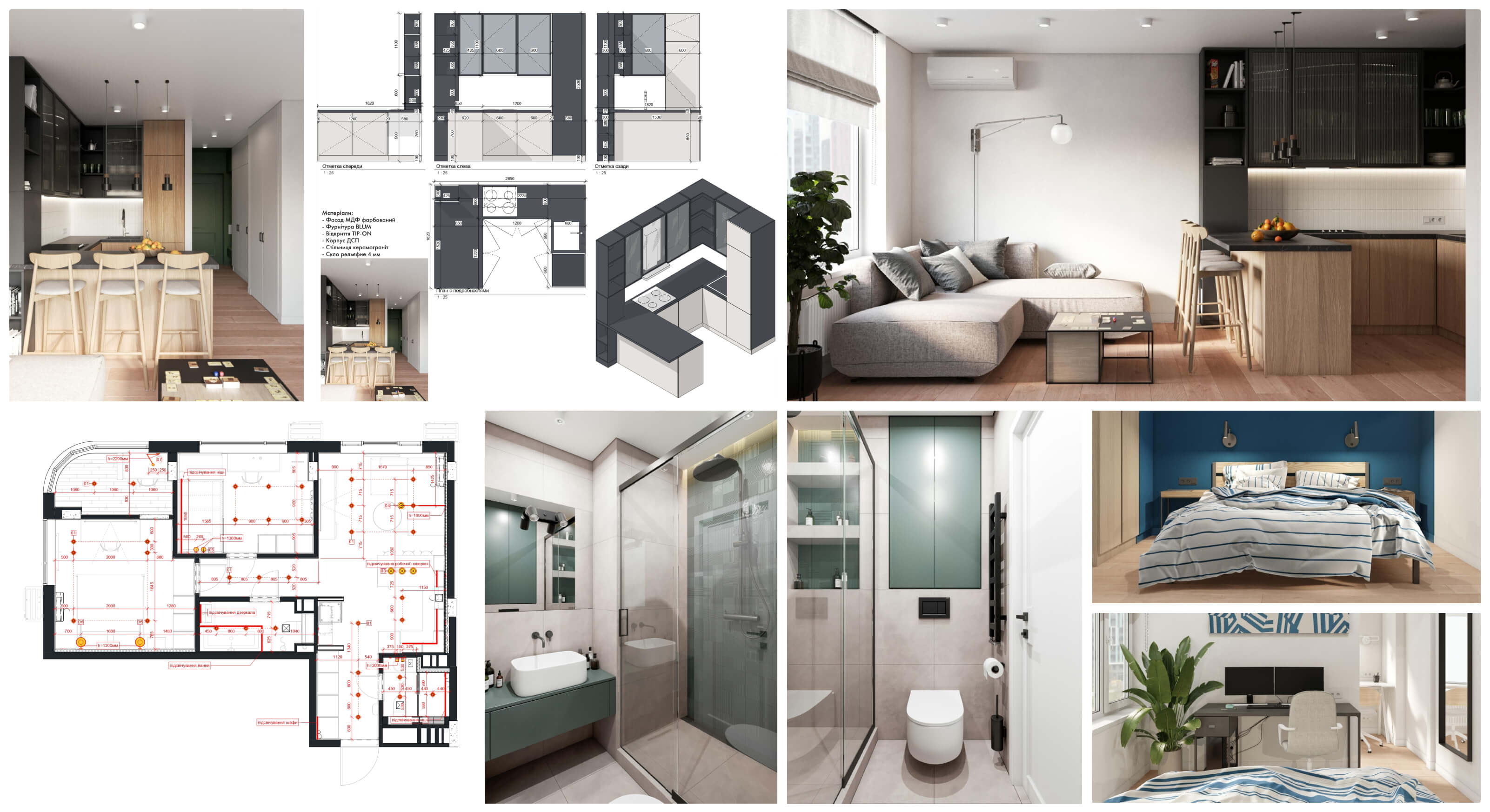

Візуалізації та кресленняіз дизайн-проєкту

Ви бачите, що в цілому були використані недорогі матеріали. Але вдале їх поєднання створює ось такий сучасний дизайн як на цьому об"єкті.

Як проходив ремонт

Розробку проєкту ми почали у вересні 2022 року. Працювали в спокійному режимі, без поспіху. Замовники брали час на вивчення візуалізацій та креслень. Фінальний апрув проєкту отримали на початку грудня. Тобто всього розробка проєкта зайняла 3 місяці.

Чи можна швидше? Так. Але в цілому по нашій статистиці розробка проєкту з візуалізаціями займає як раз 2-3 місяці. Тоді ще почались відключення і ми не були до них готові як зараз і це також вплинуло на терміни.

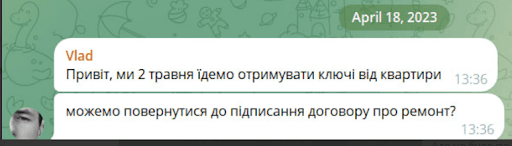

Показуємо скрін з чату:

Що стосується ремонту. Почали його після закінчення проєкту, паралельно етап 1й не робили. Тому що проект почали ще до того як забудовник віддав клієнтам ключі від квартири. А далі чекали вже пока нас запустять на ремонт.

Поки чекали то закупили по максимуму всі чистові матеріали. Ми вже знали конкретні позиції та необхідну кількість. А ціни постійно зростають. Тож зробити закупки і зберігати матеріали та комплектуючі заздалегідь було дуже прагматичним рішенням.

І як тільки замовники отримали ключі на початку травня 2023, ми одразу ж стартанули ремонт. Поетапно виконували всі роботи. Спокійно, методично, технологічно з усіма вимогами до якості з нашою крутою комунікацією із клієнтами: фото та відео звіти, уточнення нюансів, пропозицій по раціональним змінам. Фінальний акт узгодили на початку листопада. Ремонт зайняв 7 місяців. Звісно ж можна було швидше. Ми тут трохи затягнули. Але це було по об"єктивним причинам, ми це прокомунікували із замовниками і це було узгоджено. Об"єктивні причині - це перебої із поставками матеріалів, проблеми із майстрами. Але ми це побороли.

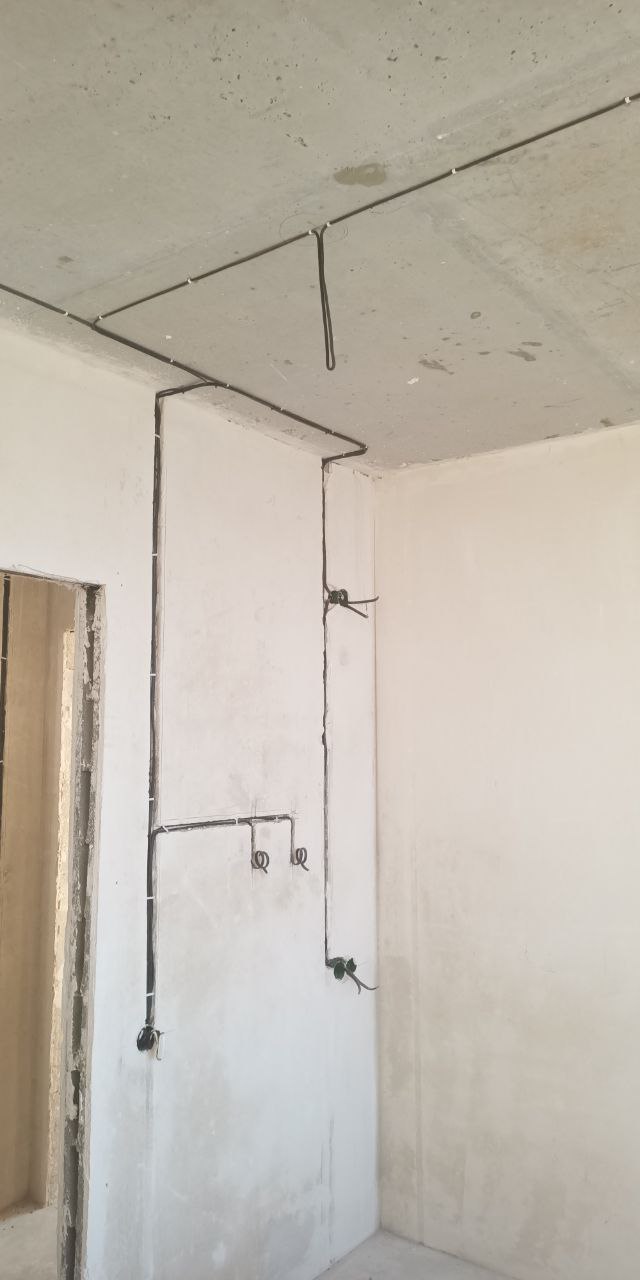

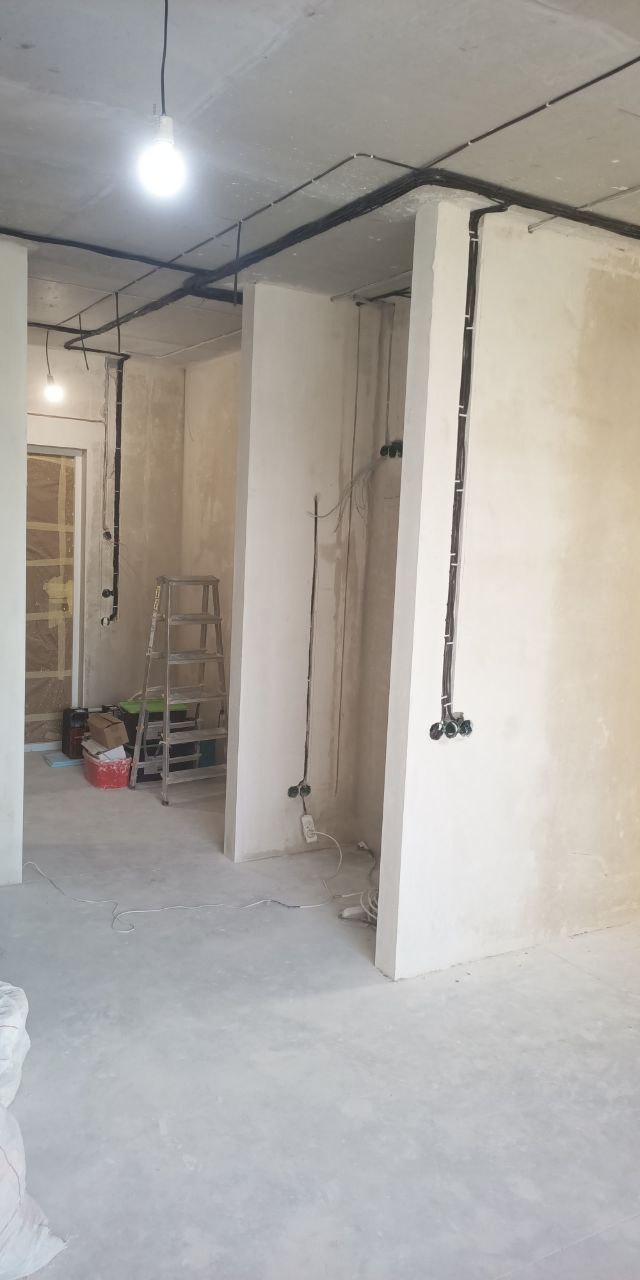

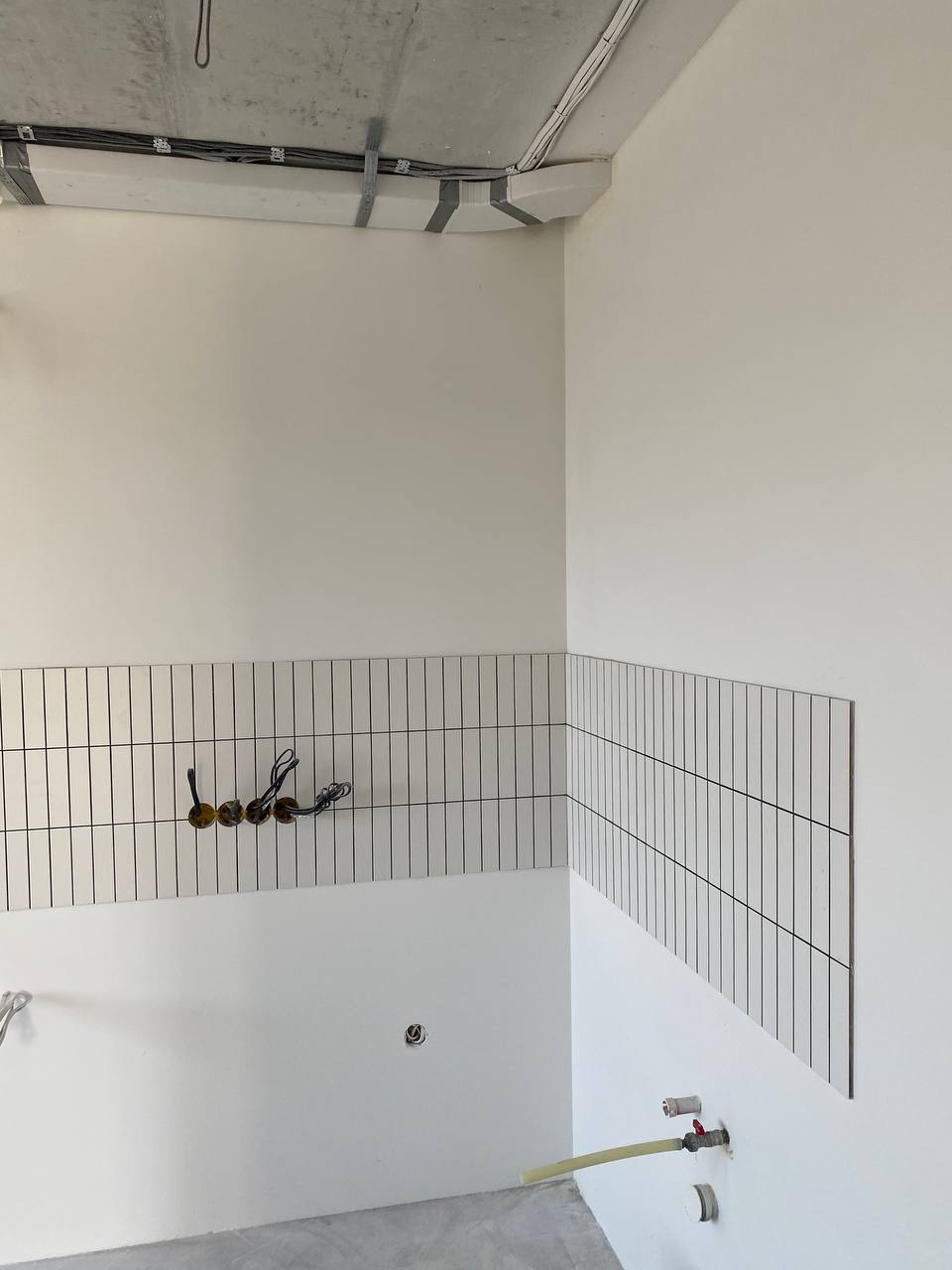

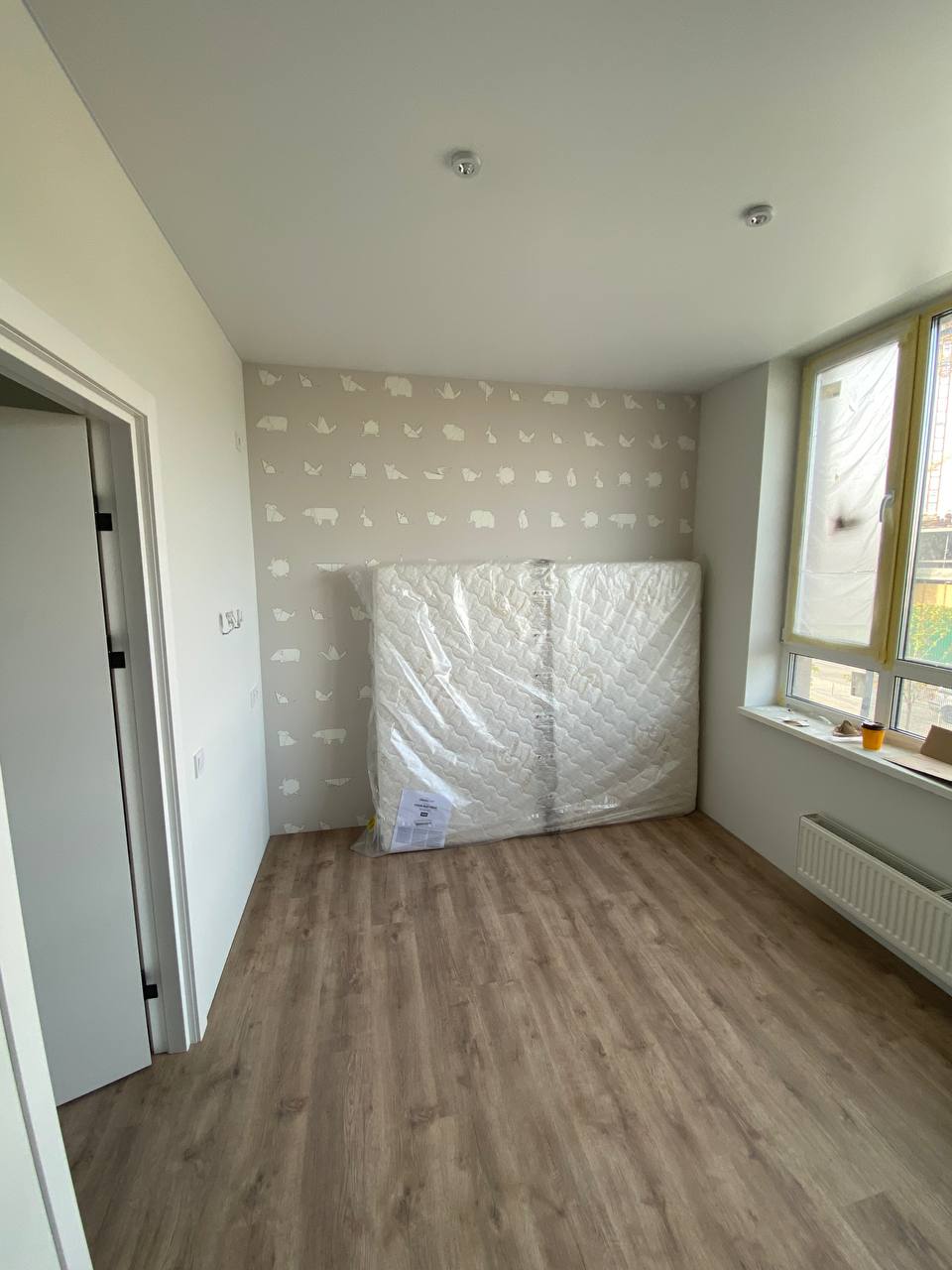

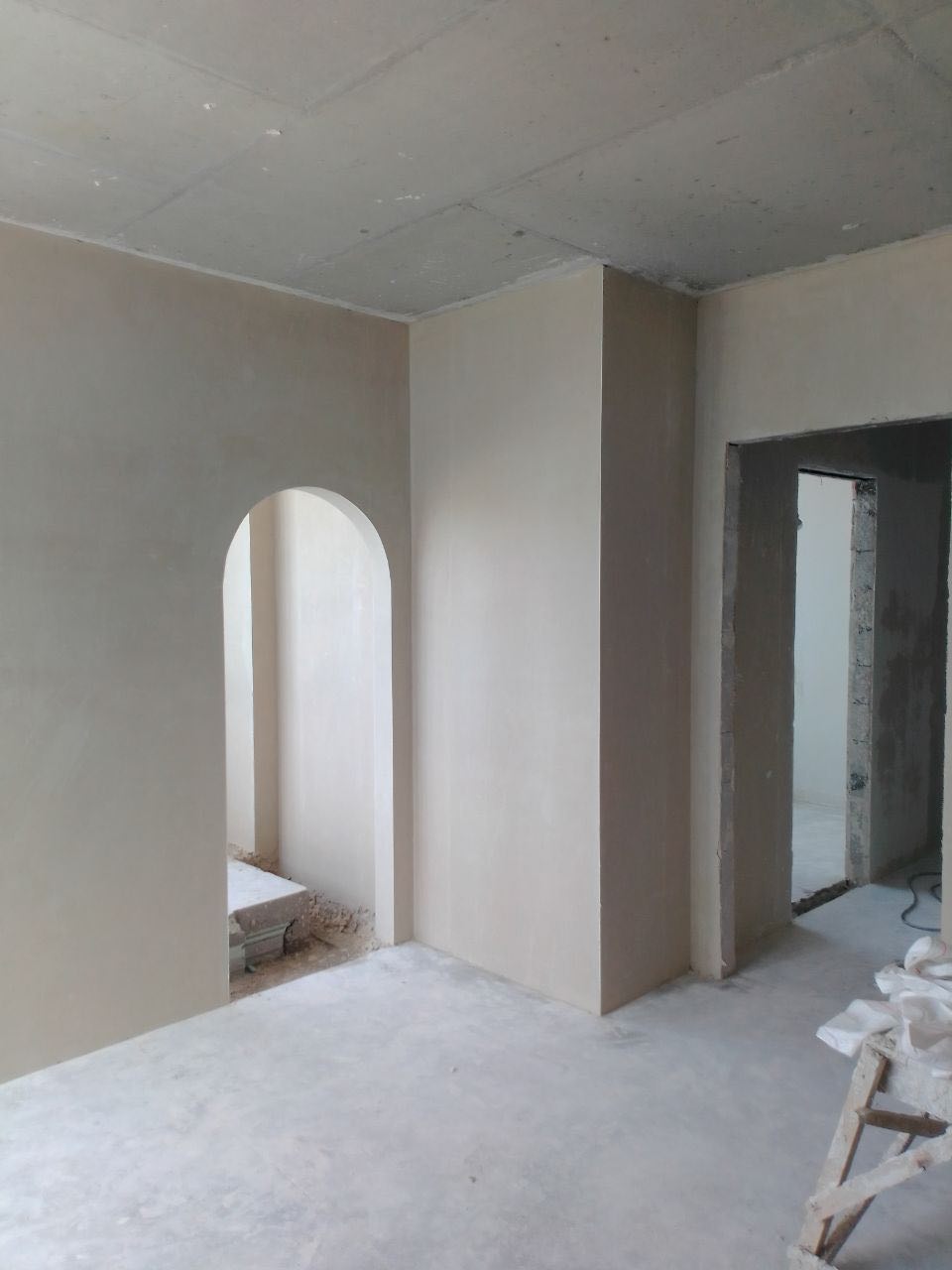

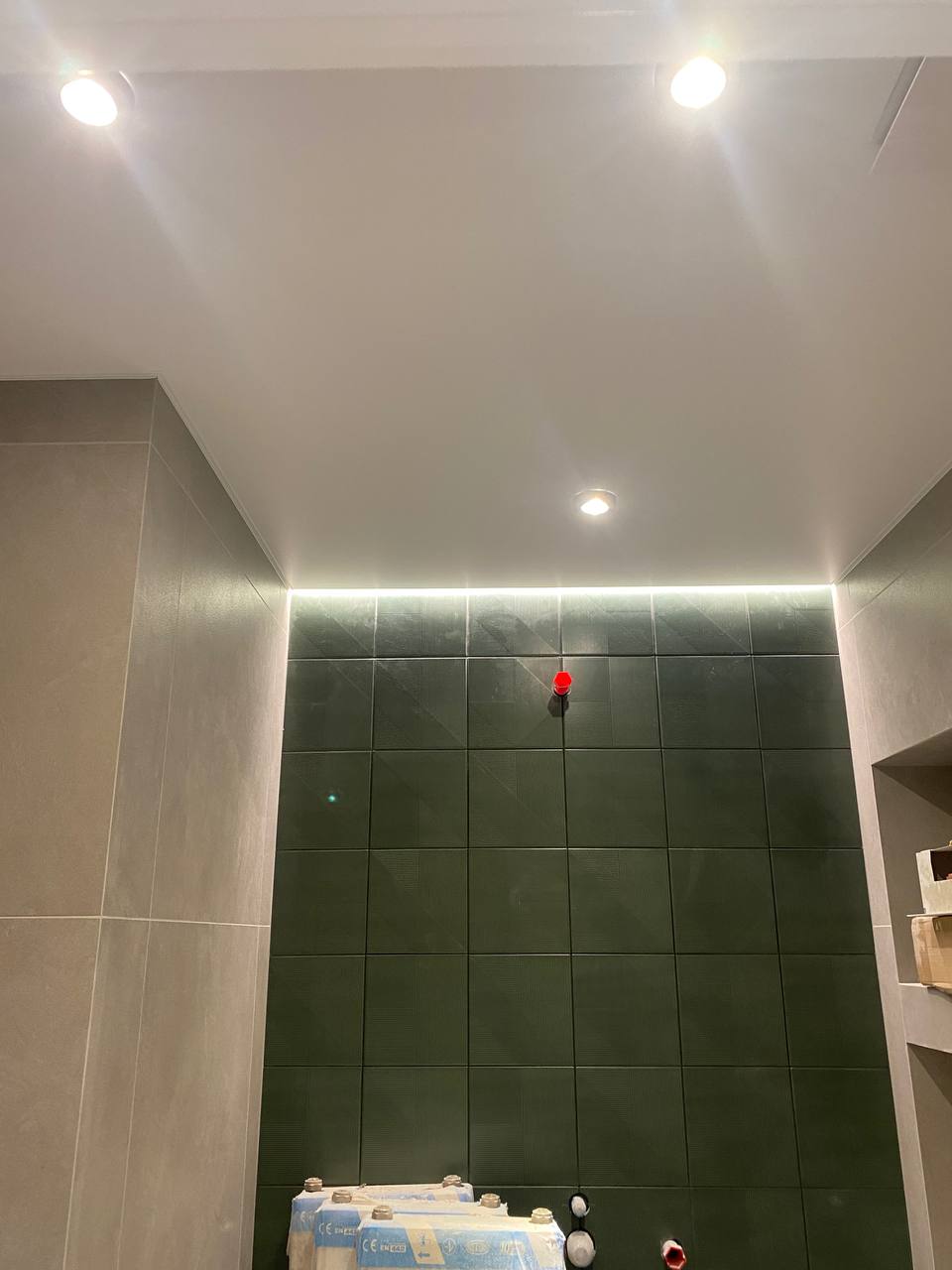

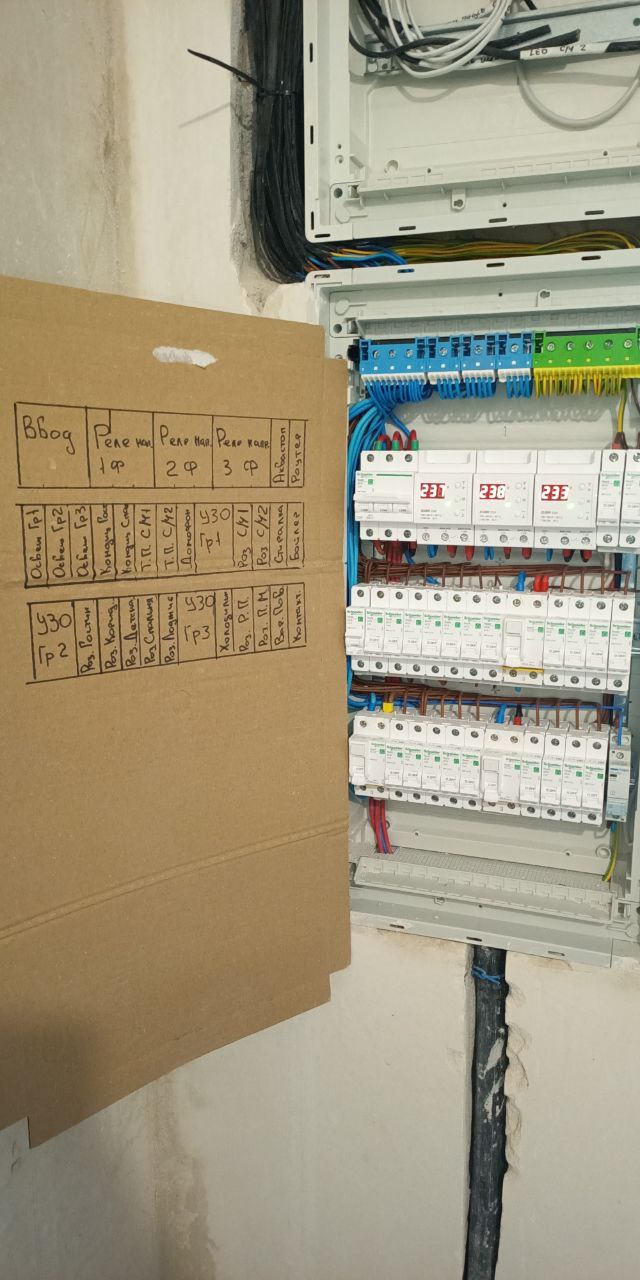

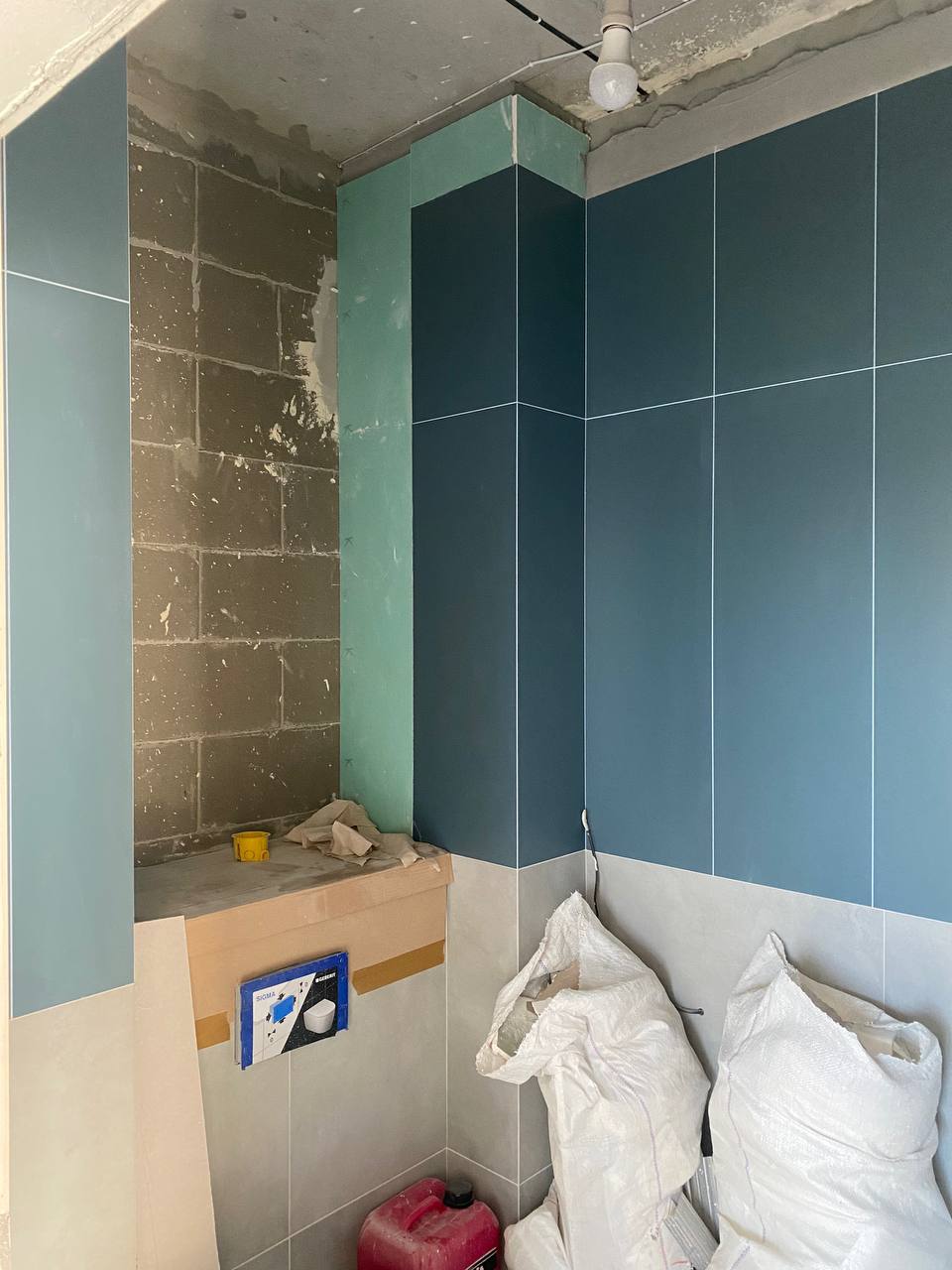

Фото зі звітів під час ремонту

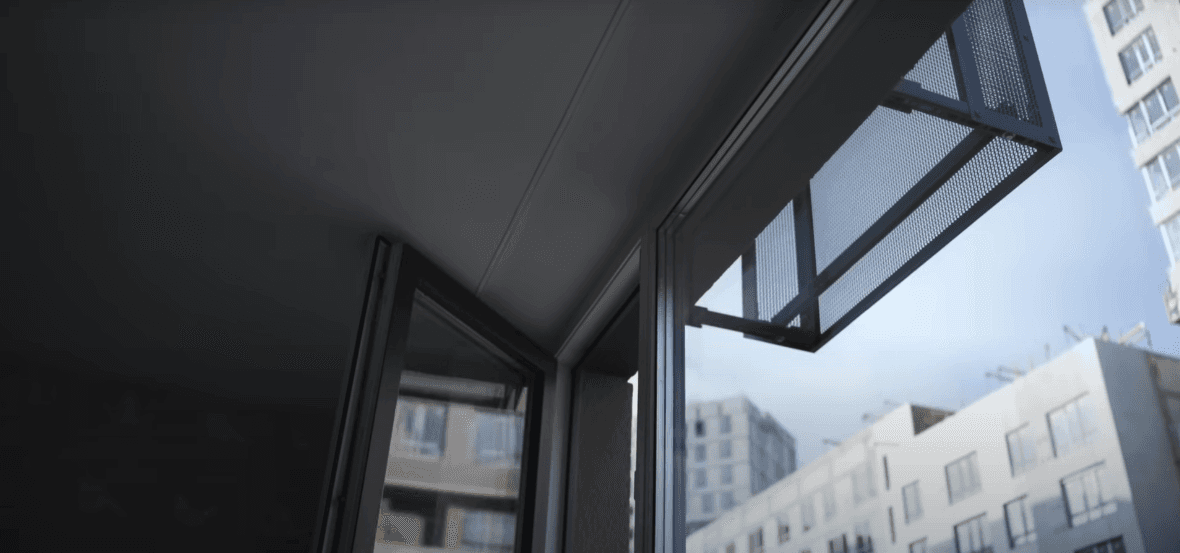

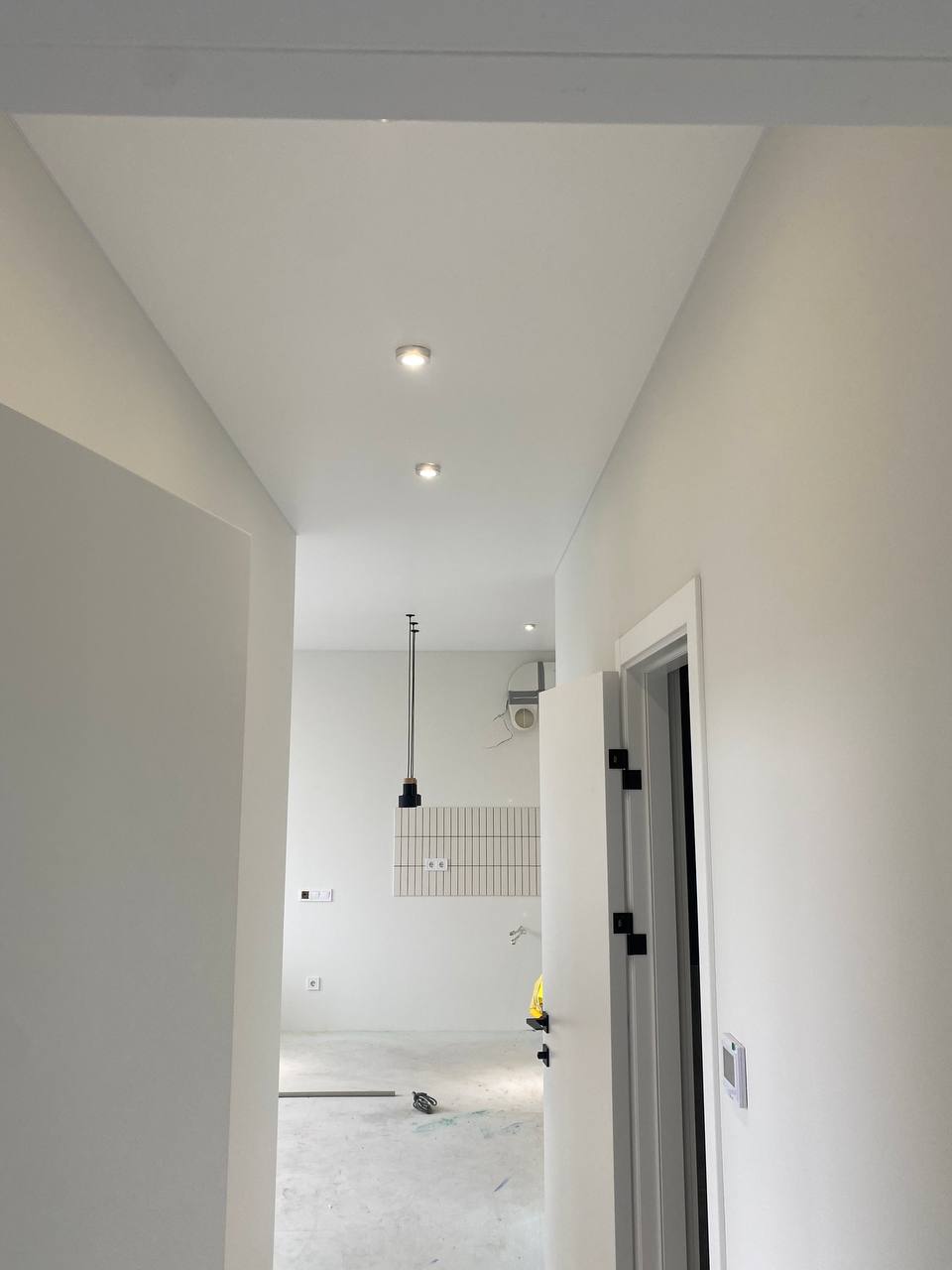

Із цікавих нюансів розповім про стелю. Забудовник тут зробив дуже маленький запас на стелю по відкриванню вікон. Всі власники цієї черги у Республіці в курсі проблеми. Тому тут доводилось ловити кожен міліметр при улаштуванні стелі. Зазвичай є набагато більше простору для роботи майстрам по стелі.

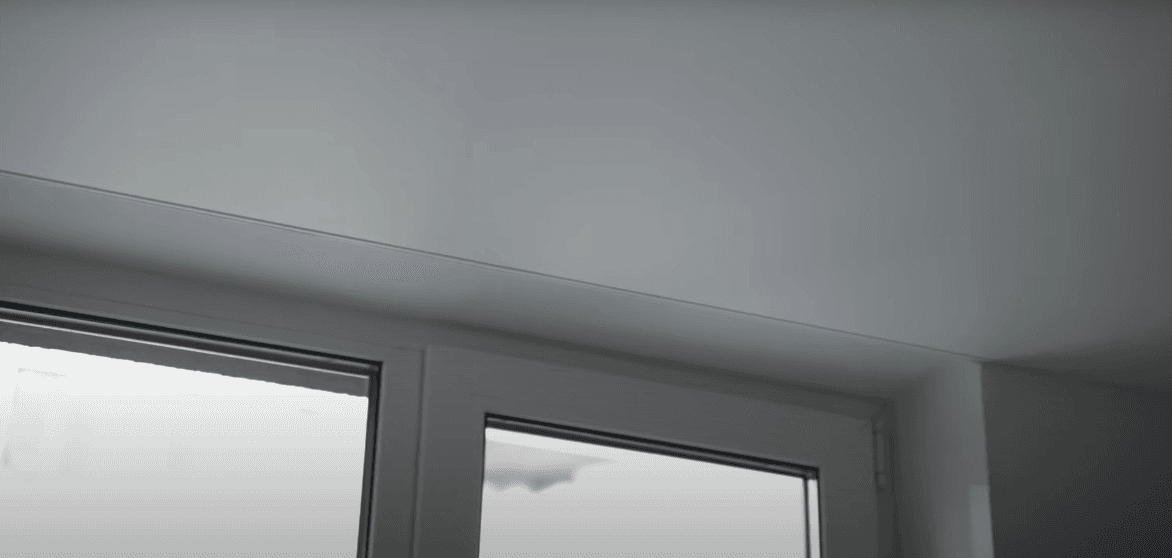

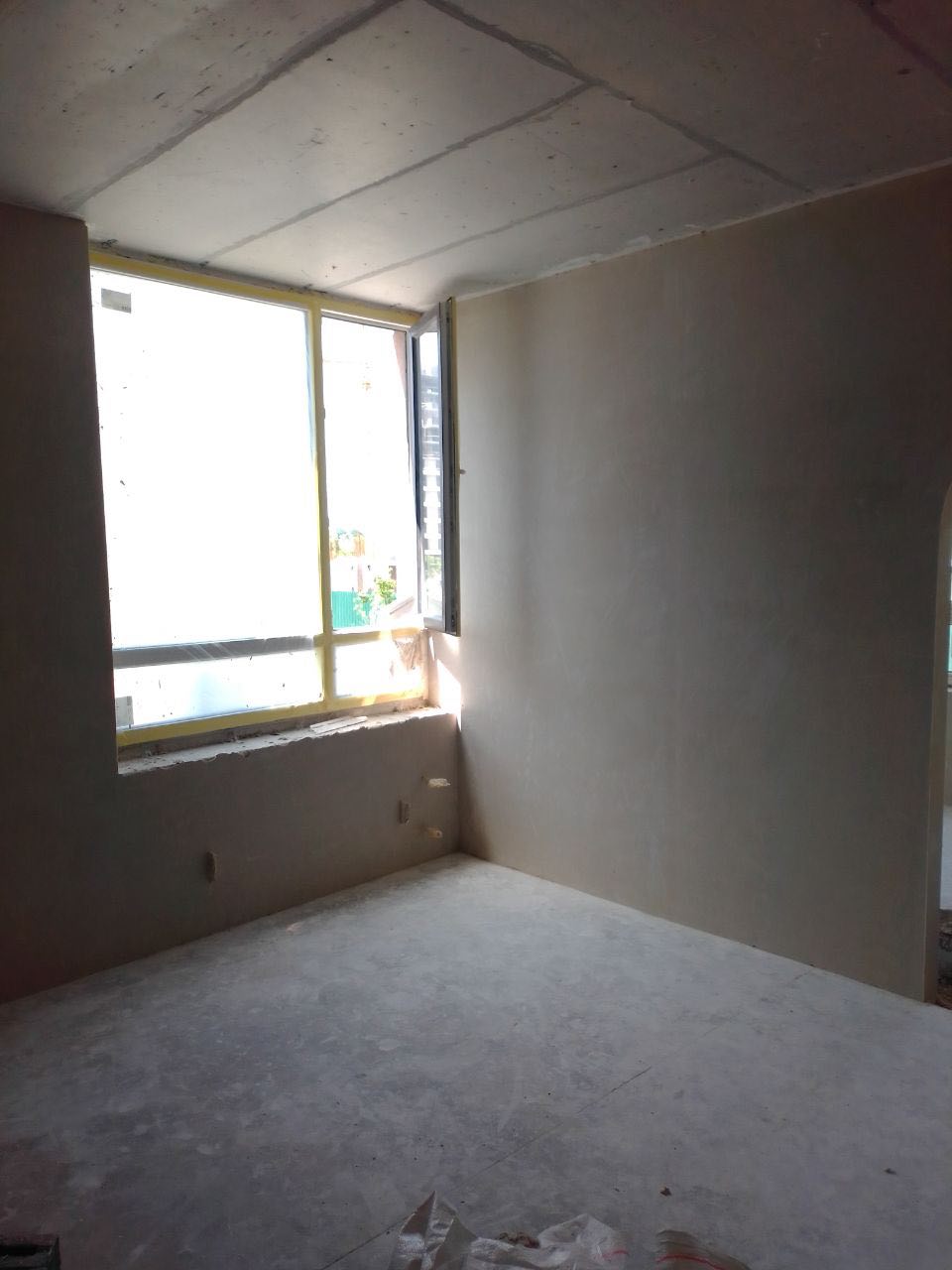

Складний момент зі стелею - забудовник залишив дуже маленький відступ

Фінальний результат

Вартість ремонту

Ціни вже річної давнини, трохи неактуальні, але тим не менш на них можна орієнтуватися.

Загальна вартість ремонту із урахуванням всіх робіт, матеріалів та комплектуючих, без урахування меблів:
$36.000 тис

З них роботи:
$14.000 тис

Матеріали та комплектуючі:
$22.000 тис

У суми також входить все, що стосується організації процесу та комплексне керування будівництвом. Тобто це під ключ без прихованих платежів.

Відгук замовника

Прямо зараз ви можете відправити нам свій дизайн-проєкт на безкоштовний розрахунок чи зв'язатись, щоб отримати попередній розрахунок навіть без проєкту

Більше робіт

2020-2025

Більше робіт

2020-2025

Person

2024

Ремонт з нуля для молодої пари: 2-кімнатна квартира у ЖК Respublika

Стаття про весь ремонт від першого контакту до фінального клінінгу

Місце

м. Київ, ЖК Rspublika

Площа

59 м2

Кількість кімнат

2 кімнати

Стиль

Сучасний

Тип будинку

Новобудова

Термін реалізації

5 місяців

У статті розповідаємо як пройшли перемовини із клієнтами, про розробку проєкту, ремонт, терміни та вартість. Тобто про все, що буде цікаво, якщо ви плануєте ремонт. Ремонт ми тут закінчили у листопаді 2023 року, тобто квартира вже деякий час в експлуатації.

Задача замовників та етап перемовин

Замовники Влад та Олександра - молоді айтішники. Отримали квартиру від забудовника та прийшли до нас із задачею зробити все з 0. Потрібен був дизайн-проєкт та ремонт під ключ.

Замовники Влад та Олександра

Як зазвичай, ми пройшли етап перемовин: зробили попередню оцінку вартості, провели презентацію того як влаштований весь процес в офісі та відповіли на запитання. Тобто дали замовникам всю інформацію для прийняття рішення. І прям на цій зустрічі замовники дали добро працювати. Підписали договір і погнали.

Розробка проєкту

Проєкт з візуалізаціями розробили наші партнери і врахували всі побажання замовників. Одним з головних побажань було передбачити 2 робочих місця, тому що замовники працюють із дому.

Планування квартири із дизайн-проєкту

У замовників був дуже детальний бріф, що сильно зберігло час на комунікацію з дизайнером стосовно спільного бачення результату.

В процесі розробки проєкту дизайнери задавали питання по технічним моментам, і враховували наші коментарі. Це усуважє можливість прийняття "нереалізуємих" рішень у проєкті. Одразу все технічно грамотно.

Візуалізації та кресленняіз дизайн-проєкту

Ви бачите, що в цілому були використані недорогі матеріали. Але вдале їх поєднання створює ось такий сучасний дизайн як на цьому об"єкті.

Як проходив ремонт

Розробку проєкту ми почали у вересні 2022 року. Працювали в спокійному режимі, без поспіху. Замовники брали час на вивчення візуалізацій та креслень. Фінальний апрув проєкту отримали на початку грудня. Тобто всього розробка проєкта зайняла 3 місяці.

Чи можна швидше? Так. Але в цілому по нашій статистиці розробка проєкту з візуалізаціями займає як раз 2-3 місяці. Тоді ще почались відключення і ми не були до них готові як зараз і це також вплинуло на терміни.

Показуємо скрін з чату:

Що стосується ремонту. Почали його після закінчення проєкту, паралельно етап 1й не робили. Тому що проект почали ще до того як забудовник віддав клієнтам ключі від квартири. А далі чекали вже пока нас запустять на ремонт.

Поки чекали то закупили по максимуму всі чистові матеріали. Ми вже знали конкретні позиції та необхідну кількість. А ціни постійно зростають. Тож зробити закупки і зберігати матеріали та комплектуючі заздалегідь було дуже прагматичним рішенням.

І як тільки замовники отримали ключі на початку травня 2023, ми одразу ж стартанули ремонт. Поетапно виконували всі роботи. Спокійно, методично, технологічно з усіма вимогами до якості з нашою крутою комунікацією із клієнтами: фото та відео звіти, уточнення нюансів, пропозицій по раціональним змінам. Фінальний акт узгодили на початку листопада. Ремонт зайняв 7 місяців. Звісно ж можна було швидше. Ми тут трохи затягнули. Але це було по об"єктивним причинам, ми це прокомунікували із замовниками і це було узгоджено. Об"єктивні причині - це перебої із поставками матеріалів, проблеми із майстрами. Але ми це побороли.

Фото зі звітів під час ремонту

Із цікавих нюансів розповім про стелю. Забудовник тут зробив дуже маленький запас на стелю по відкриванню вікон. Всі власники цієї черги у Республіці в курсі проблеми. Тому тут доводилось ловити кожен міліметр при улаштуванні стелі. Зазвичай є набагато більше простору для роботи майстрам по стелі.

Складний момент зі стелею - забудовник залишив дуже маленький відступ

Фінальний результат

Вартість ремонту

Ціни вже річної давнини, трохи неактуальні, але тим не менш на них можна орієнтуватися.

Загальна вартість ремонту із урахуванням всіх робіт, матеріалів та комплектуючих, без урахування меблів:
$36.000 тис

З них роботи:
$14.000 тис

Матеріали та комплектуючі:
$22.000 тис

У суми також входить все, що стосується організації процесу та комплексне керування будівництвом. Тобто це під ключ без прихованих платежів.

Відгук замовника

Прямо зараз ви можете відправити нам свій дизайн-проєкт на безкоштовний розрахунок чи зв'язатись, щоб отримати попередній розрахунок навіть без проєкту

Person

2024

Ремонт з нуля для молодої пари: 2-кімнатна квартира у ЖК Respublika

Стаття про весь ремонт від першого контакту до фінального клінінгу

Місце

м. Київ, ЖК Rspublika

Площа

59 м2

Кількість кімнат

2 кімнати

Стиль

Сучасний

Тип будинку

Новобудова

Термін реалізації

5 місяців

У статті розповідаємо як пройшли перемовини із клієнтами, про розробку проєкту, ремонт, терміни та вартість. Тобто про все, що буде цікаво, якщо ви плануєте ремонт. Ремонт ми тут закінчили у листопаді 2023 року, тобто квартира вже деякий час в експлуатації.

Задача замовників та етап перемовин

Замовники Влад та Олександра - молоді айтішники. Отримали квартиру від забудовника та прийшли до нас із задачею зробити все з 0. Потрібен був дизайн-проєкт та ремонт під ключ.

Замовники Влад та Олександра

Як зазвичай, ми пройшли етап перемовин: зробили попередню оцінку вартості, провели презентацію того як влаштований весь процес в офісі та відповіли на запитання. Тобто дали замовникам всю інформацію для прийняття рішення. І прям на цій зустрічі замовники дали добро працювати. Підписали договір і погнали.

Розробка проєкту

Проєкт з візуалізаціями розробили наші партнери і врахували всі побажання замовників. Одним з головних побажань було передбачити 2 робочих місця, тому що замовники працюють із дому.

Планування квартири із дизайн-проєкту

У замовників був дуже детальний бріф, що сильно зберігло час на комунікацію з дизайнером стосовно спільного бачення результату.

В процесі розробки проєкту дизайнери задавали питання по технічним моментам, і враховували наші коментарі. Це усуважє можливість прийняття "нереалізуємих" рішень у проєкті. Одразу все технічно грамотно.

Візуалізації та кресленняіз дизайн-проєкту

Ви бачите, що в цілому були використані недорогі матеріали. Але вдале їх поєднання створює ось такий сучасний дизайн як на цьому об"єкті.

Як проходив ремонт

Розробку проєкту ми почали у вересні 2022 року. Працювали в спокійному режимі, без поспіху. Замовники брали час на вивчення візуалізацій та креслень. Фінальний апрув проєкту отримали на початку грудня. Тобто всього розробка проєкта зайняла 3 місяці.

Чи можна швидше? Так. Але в цілому по нашій статистиці розробка проєкту з візуалізаціями займає як раз 2-3 місяці. Тоді ще почались відключення і ми не були до них готові як зараз і це також вплинуло на терміни.

Показуємо скрін з чату:

Що стосується ремонту. Почали його після закінчення проєкту, паралельно етап 1й не робили. Тому що проект почали ще до того як забудовник віддав клієнтам ключі від квартири. А далі чекали вже пока нас запустять на ремонт.

Поки чекали то закупили по максимуму всі чистові матеріали. Ми вже знали конкретні позиції та необхідну кількість. А ціни постійно зростають. Тож зробити закупки і зберігати матеріали та комплектуючі заздалегідь було дуже прагматичним рішенням.

І як тільки замовники отримали ключі на початку травня 2023, ми одразу ж стартанули ремонт. Поетапно виконували всі роботи. Спокійно, методично, технологічно з усіма вимогами до якості з нашою крутою комунікацією із клієнтами: фото та відео звіти, уточнення нюансів, пропозицій по раціональним змінам. Фінальний акт узгодили на початку листопада. Ремонт зайняв 7 місяців. Звісно ж можна було швидше. Ми тут трохи затягнули. Але це було по об"єктивним причинам, ми це прокомунікували із замовниками і це було узгоджено. Об"єктивні причині - це перебої із поставками матеріалів, проблеми із майстрами. Але ми це побороли.

Фото зі звітів під час ремонту

Із цікавих нюансів розповім про стелю. Забудовник тут зробив дуже маленький запас на стелю по відкриванню вікон. Всі власники цієї черги у Республіці в курсі проблеми. Тому тут доводилось ловити кожен міліметр при улаштуванні стелі. Зазвичай є набагато більше простору для роботи майстрам по стелі.

Складний момент зі стелею - забудовник залишив дуже маленький відступ

Фінальний результат

Вартість ремонту

Ціни вже річної давнини, трохи неактуальні, але тим не менш на них можна орієнтуватися.

Загальна вартість ремонту із урахуванням всіх робіт, матеріалів та комплектуючих, без урахування меблів:
$36.000 тис

З них роботи:
$14.000 тис

Матеріали та комплектуючі:
$22.000 тис

У суми також входить все, що стосується організації процесу та комплексне керування будівництвом. Тобто це під ключ без прихованих платежів.

Відгук замовника
